Так как проекты по внедрению ERP требуют больших временных и денежных ресурсов, важно точно определить цели еще до старта проекта. Такой целью могут быть, например, улучшение показателя окупаемости инвестиций.
Кому подходит? Работа в ERP-системах востребована в таких сферах, как производство, ритейл, финансовый сектор, услуги, госсектр, строительство и многие другие.
Есть разные варианты реализации проектов на базе ERP. Это зависит от выявленных сложностей, поставленных задач и технологий внедрения. Минимальные сроки внедрения до точки промышленного старта составляют не менее 9 месяцев. Окончательная стоимость внедрения зависит от многих факторов и рассчитывается индивидуально для каждого конкретного проекта.
Внедрение такой системы – это непростой процесс, и бизнес должен быть готов к этому мероприятию: иметь отлаженные процессы и сотрудников, готовых к обучению.
Цели и задачи
Чтобы получить максимум выгоды при внедрении ERP, необходимо тщательно спланировать каждый этап проекта. Для начала важно поставить цели и задачи.
Основными целями являются:
- автоматизация бизнес-процессов, производства, учета и управления;
- оптимизация бизнес-процессов, использования всех ресурсов предприятия и затрат;
- повышение эффективности бизнес-процессов и качества обслуживания клиентов;
- увеличение темпов роста и прибыли;
- улучшение показателя окупаемости инвестиций (ROI);
- уменьшение оборотного капитала;
- облегчение работы сотрудников;
- получение расширенных аналитических данных;
- интеграция с различными программами и оборудованием;
- безболезненный переход со старой системы.
Подготовка к внедрению
Первым шагом может стать составление технического задания. В нем прописываются задачи, планирование, постановка целей, аудит, карта, архитектура, бюджет и сроки. Благодаря техническому заданию можно определить, как процессы, требующие автоматизации, так и показатели, требующие улучшения. Команду экспертов со стороны заказчика должны составлять руководитель, руководители отделов, начальники подразделений, IT-специалисты.
Первичным этапом является подбор исполнителя и решения. Когда продукт и подрядчик определены, составляется план внедрения, учитывающий цели, задачи, требования и возможности конкретного предприятия. А также проводится финансовая оценка: вложения, получение экономии, окупаемость.
Важным пунктом является и обучение сотрудников. Часто руководству приходится сталкиваться с сопротивлением пользователей, которые неохотно идут на принятие нововведений. Необходимо провести работу с сотрудниками по переходу на новое ПО, а также по предотвращению саботажа. Для этого после внедрения всегда проходит этап поддержки пользователей.
Подходы к внедрению
Проектный подход
В виду сложности системы подход можно считать наиболее эффективным. Проектный подход включает в себя такие этапы как, обследование, моделирование, проектирование, разработка, внедрение и опытная эксплуатация.
- Обследование может проводиться посредством анкетирования ключевых пользователей. По итогу обследования должен быть получен перечень требований, эскиз предлагаемой будущей модели, а также составлена архитектура ИТ-решений.
- На этапе моделирования происходит тестовая реализация процессов и анализ функциональных разрывов. Вырабатывается методика реализации процессов, определяются участки проектирования.
- На этапе проектирования функциональные разрывы анализируются и происходит проектирование будущей системы. Составляются задания на разработку по каждому блоку, форме, отчету. Первичное тестирование также является неотъемлемой частью данного этапа.
- На этапе внедрения построенной и разработанной системы производится обучение по модифицированному функционалу. При необходимости пишутся пользовательские инструкции. По результатам этапа выносится решение о готовности системы к вводу в промышленную эксплуатацию.
- Опытная эксплуатация проходит с организацией готовности всех блоков к работе в оперативном режиме. Решение периодически возникающих задач происходит в период промышленной оперативной эксплуатации системы.
Плюс подхода состоит в том, что он подходит практически к любым проектам внедрения ERP-систем. Он предполагает точность и цельность, но при этом здесь невозможно все предусмотреть, а одна ошибка может повлиять на изменения в ТЗ и другие части проекта.
Поэтапное внедрение
В данном подходе проект рассматривается не как единый массив действий, а как последовательность отдельных задач. Подразумевает внедрение отдельных частей и модулей, а также полное обследование предприятия и определение всех автоматизируемых бизнес-процессов с последующей разработкой тз, в котором указывается: количество необходимых доработок, развернутый план работ с разбивкой на этапы, сроки и стоимость проведения каждого этапа внедрения системы ERP.
Плюсы подхода заключаются в снижении ошибок и их влияния на весь проект, а также быстрые первые результаты. Недостаток данной технологии заключается в более длинных сроках и отсутствии точных сроков и стоимости всего проекта. Внесение даже самых незначительных изменений повлечет за собой корректировку ТЗ, сроков и итоговой стоимости.
Agile
В этом случае внедрение начинается сразу, без какого-то предварительного плана. Уточнение и доработка плана происходят в процессе. Agile базируется на принципах сотрудничества, постоянной обратной связи от заказчика и непрерывного совершенствования. Подобный метод работы используется во внедрении коробок.
Основной плюс такого метода – работа по внедрению начинается быстро. Минусы – частые ошибки и переделки из-за отсутствия комплексного плана для всех частей, слабая вовлеченность сотрудников заказчика к тестированию и использованию и неопределенность результата.
Внедрение в рамках абонентского обслуживания (time and material)
Это подход, при котором проект оформляется на часы работы занятых на проекте специалистов и их разработки за эти сроки. Проводится экспресс-обследование организации, формируется план проекта внедрения ERP-системы и рассчитывается максимальная стоимость работ. Данная цифра прописывается в договоре, так же, как и стоимость часа работы специалиста, интегрирующего программу. План работ по внедрению системы ERP разбивается на несколько месяцев. В зависимости от общего объема рабочих часов определяется количество ежемесячных оплат.
Планирование бюджета
Теперь можно приступать к формированию бюджета. Затраты должны окупаться в четко установленные сроки. Важно заранее оценить задачи, их стоимость и выбрать такой комплекс, который и будет помогать в достижении целей, и не требовать излишних вложений.
При подсчете бюджета следует заложить дополнительную сумму к бюджету на непредвиденные случаи. Эти средства могут потребоваться при возникновении сложностей – организации обмена данными с ПО, которая не поддерживает существующий API, доработке базовых справочников, сложностях при переносе данных, реализации необходимых для успешного внедрения функций.
Окончательная стоимость внедрения ERP зависит от многих факторов и рассчитывается индивидуально для каждого конкретного проекта. Состоит она из стоимости программного продукта и лицензий, а также стоимости внедрения и поддержки. При расчете стоимости проекта учитывается: количество АРМ, трудозатраты, сложность проекта, доработки, интеграция с другими системами и т.д.

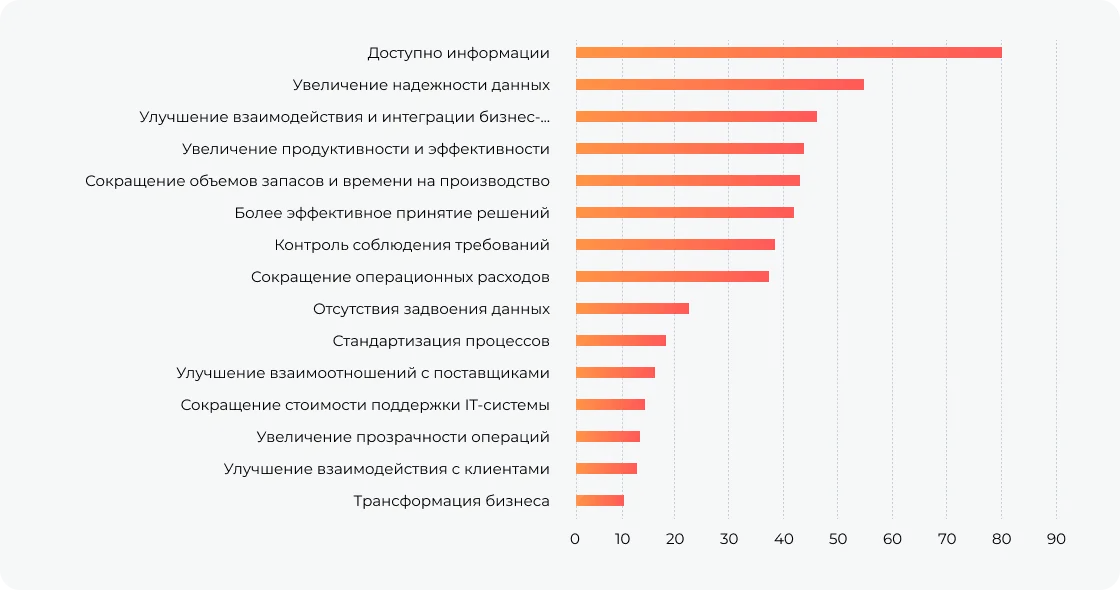

Эффект от внедрения
- Увеличение выручки и сокращение затрат.
- Оптимизация бизнес-процессов, увеличение их прозрачности и усиление контроля.
- Повышение рентабельности производства.
- Улучшение показателя окупаемости.
- Повышение эффективности бизнес-процессов.
Выгоды от внедрения «1С:ERP»
Преимущества внедрения
- Синхронизация и контроль процессов. Благодаря внедрению вы сможете упорядочить получение данных и обмен ими на всех взаимосвязанных между собой этапах деятельности организации. Это положительно скажется на эффективности работы каждого подразделения.
- Унификация отчетности. При помощи ПО ERP все финансовые и статистические отчеты выводятся согласно единому образцу, что значительно облегчает совокупный анализ текущих результатов работы отделов организации.
- Функции для руководителя. Внедрение ERP позволяет активно пользоваться базами управления корпоративными знаниями компании, увеличивая функциональность руководителя.
- Личный кабинет контрагента. Возможность участия клиентов организации. К примеру, они могут самостоятельно формировать заказ, отслеживать его статус, анализировать наличие материальных запасов, пополнять их в случае необходимости.
- Безопасность данных. Администратор может категорировать всех пользователей системы, предоставив каждой категории доступ к определенным ресурсам и функциям. Действия каждого пользователя можно будет легко проверить.
- Внешние интеграции. ERP-системы могут взаимодействовать с системами более низкого уровня, такими как технологическое оборудование, производственные комплексы и станки.
- Взаимодействие. Внедрение ERP предусматривает наглядную демонстрацию результатов работы каждого подразделения, что помогает улучшить взаимодействие между ними.
- Масштабирование. Модули ERP позволяют наладить централизованное управление и масштабировать принимаемые решения.
- Контроль всех направлений работы предприятия. Внедрение ERP позволяет контролировать все рабочие процессы, протекающие в подчиненной организации.
Проблемы при внедрении
Успешное внедрение зависит от большого количества факторов. В ходе проекта компании могут столкнуться с рядом проблем:
- нецелесообразность внедрения;
- нет цели внедрения;
- плохой план внедрения или его отсутствие;
- плохое управление проектом;
- нехватка ресурсов;
- много доработок;
- плохой контроль подрядчика;
- мало опыта исполнителя;
- плохое тестирование;
- плохое обучение конечных пользователей.
Распространённые риски и проблемы проекта по внедрению ERP-системы:
- недооценка масштаба, сроков, стоимости
- срыв сроков и превышение бюджета
- плохая информационная инфраструктура
- саботаж сотрудников-пользователей
- невовлеченность заказчика
- неправильный выбор решения
- отсутствие ожидаемого эффекта в срок
- проблемы с интеграцией сторонних систем;
- слабые инструменты аналитики.
В заключение отметим, что внедрение ERP-системы – дорогой и сложный процесс, который требует значительных временных затрат. Внедрение надо тщательно планировать, оценивать, контролировать и впоследствии грамотно использовать.
Комментарии
1чудесная статья!!!! спасибо
